青海玉樹新寨嘉那嘛尼震后搶險維修工程
|
2011-04-12 |

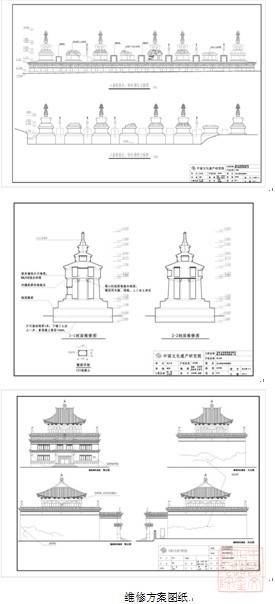

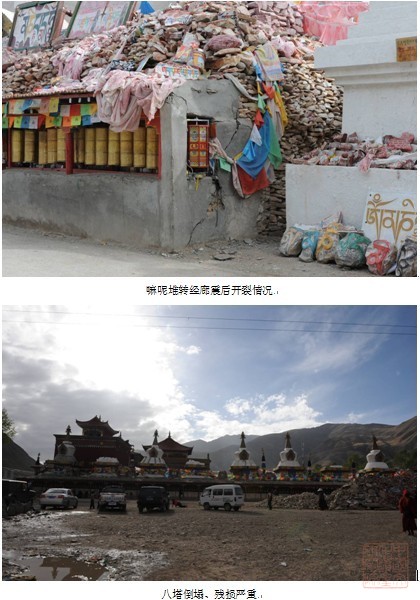

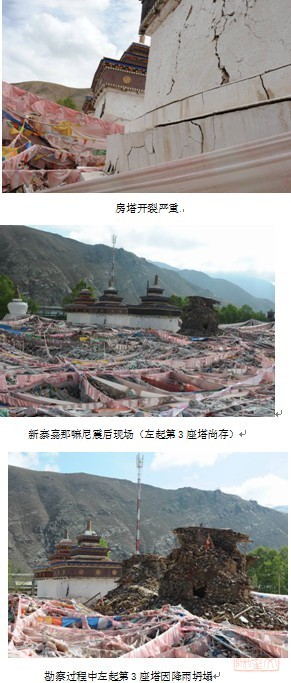

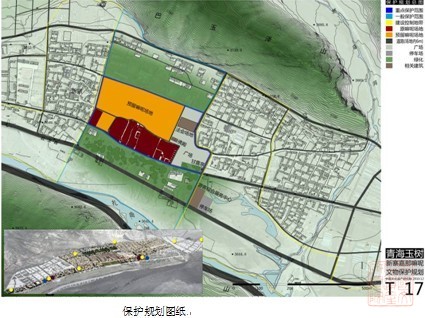

2010年4月11日,青海玉樹自治州發生7.1級大地震,造成重大人員財產損失。2010年5月14日,國家文物局在新寨嘉那嘛呢啟動玉樹震后文化遺產保護工程并舉辦啟動典禮,中國文化遺產研究院作為國家文物局指定的新寨嘉那嘛呢維修設計單位,由朱曉東書記帶隊參加典禮。啟動儀式結束后,在青海省文物局、玉樹州相關機構的配合下,工作組立即開始了現場勘察設計工作。 現場工作組人員包括中國文化遺產研究院建筑保護研究所永昕群、楊新、劉江、查群、于志飛,巖土文物與遺址保護研究所葛川,合作單位總裝備部勘察設計研究總院測繪與地勘專家楊林春、孫崇華,由永昕群、楊新擔任項目負責人。 5月14日至20日,現場工作組人員抓緊每一分鐘,白天勘察測繪,夜間整理測稿、繪圖;由于時間緊迫,每天都工作到夜半,最后一天則堅持到凌晨。技術人員克服余震頻繁、二次坍塌、高原缺氧、野外露營等諸多不利因素,在7天時間內,超常規工作,完成包括十三座塔、三座殿和嘛尼堆的勘察測繪與方案設計任務,編制了《青海玉樹新寨嘉那嘛呢震后佛塔搶險修繕工程現狀勘察報告與維修方案》、《青海玉樹新寨嘉那嘛呢震后佛殿搶險修繕工程現狀勘察報告與初步維修方案》、《青海玉樹新寨嘉那嘛呢堆震后維修初步方案與經費概算》,按時完成向青海省發展改革委員會上報總體搶險修繕工程方案與概算,為震后玉樹文化遺產搶救保護資金的迅速落實、推動保護工程盡快開工貢獻了自己的綿薄之力。 回京后搶險維修方案通過專家評審,經國家文物局批準后隨即完成了施工圖設計。同時,由查群負責的《青海省玉樹嘉那嘛呢保護規劃》編制工作,在多次赴現場調研踏勘的基礎及多方討論的基礎上,已經完成本初稿。





 供稿人:楊新 核稿人:侯衛東
|
|
|
|
|
|
